Vi er snart halvveis i anleggsarbeidet på strekningen mellom Nådlandsbråtet og Hans og Grete stien på Forus. Så langt er vi i rute til ferdigstillelse september 2025.
Her kommer en liten statusoppdatering fra prosjektet med informasjon om fremdrift på pågående arbeider og planlagte arbeider på nyåret.

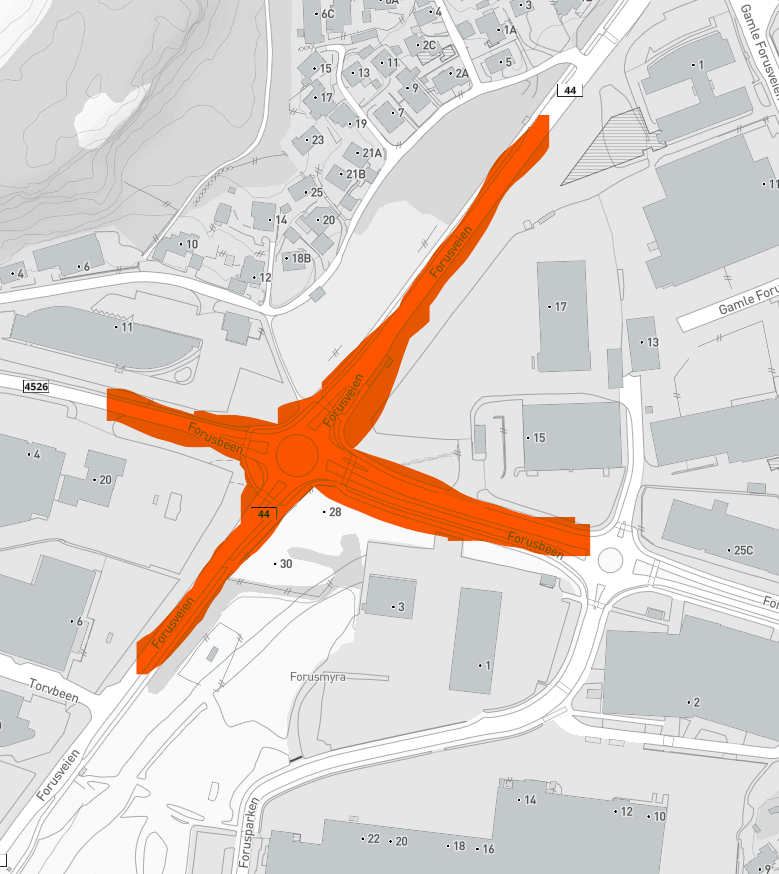

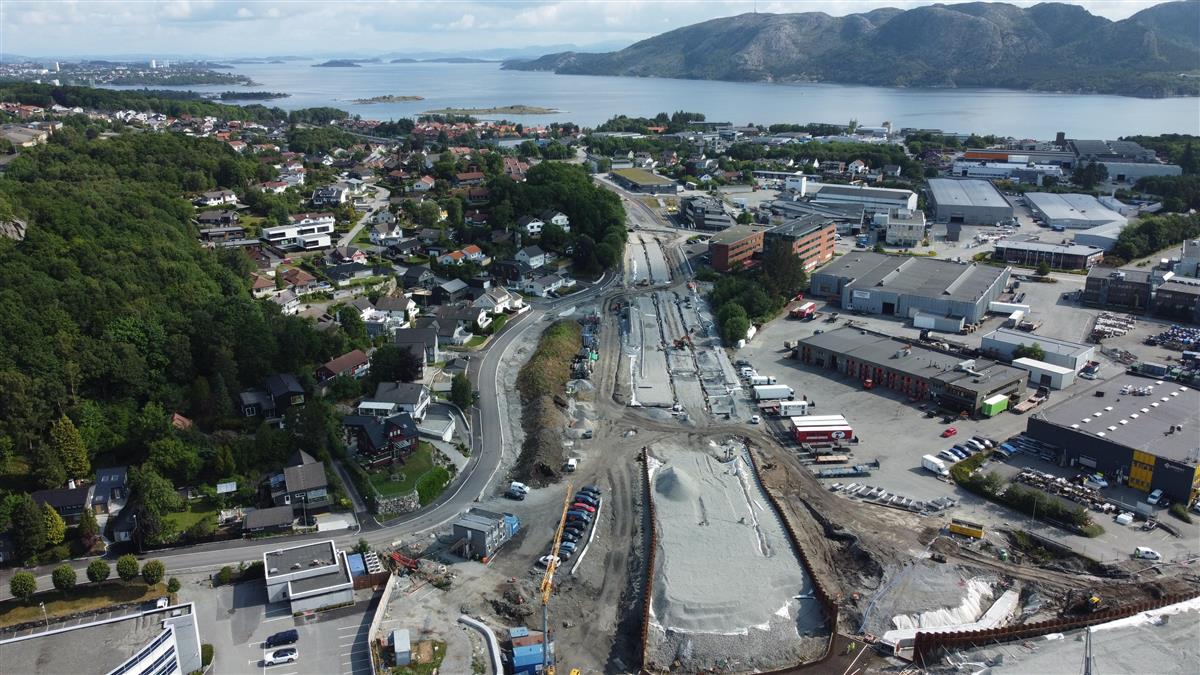

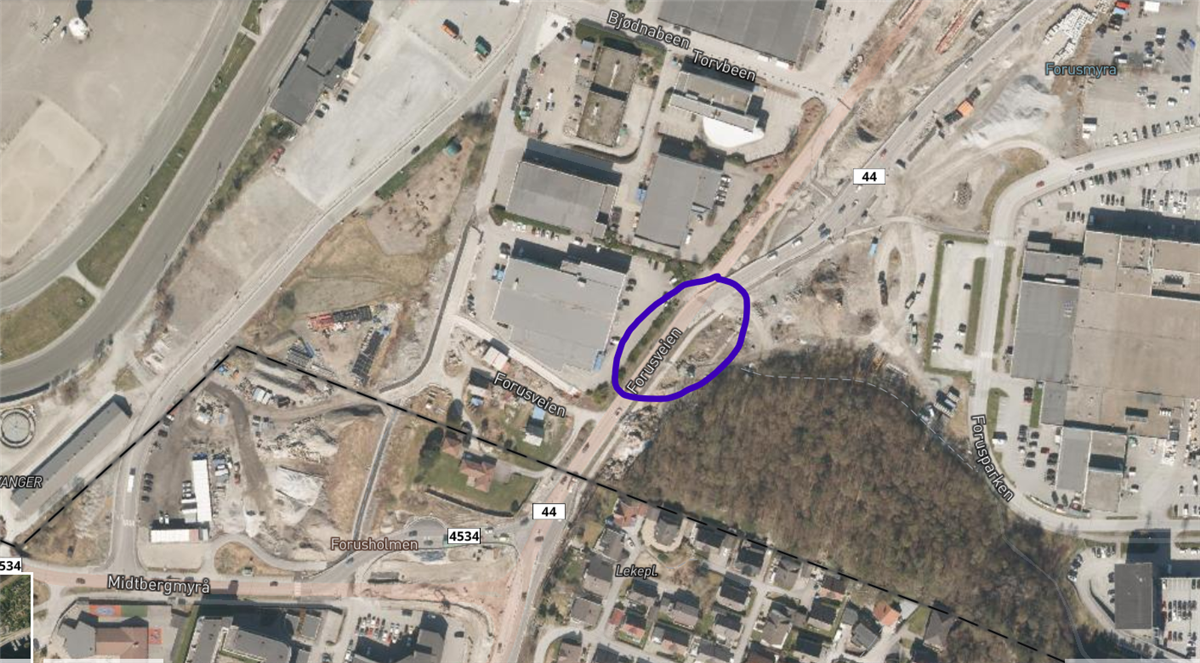

Den store undergangen (Krysset Forusbeen/Forussletta)

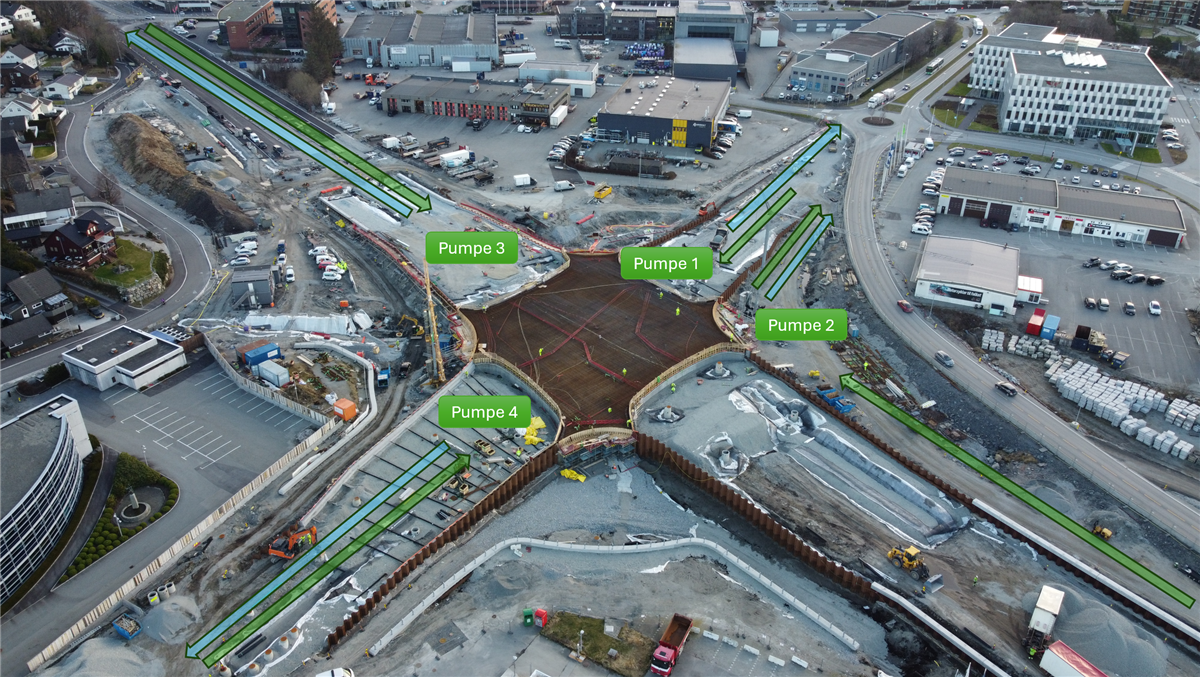

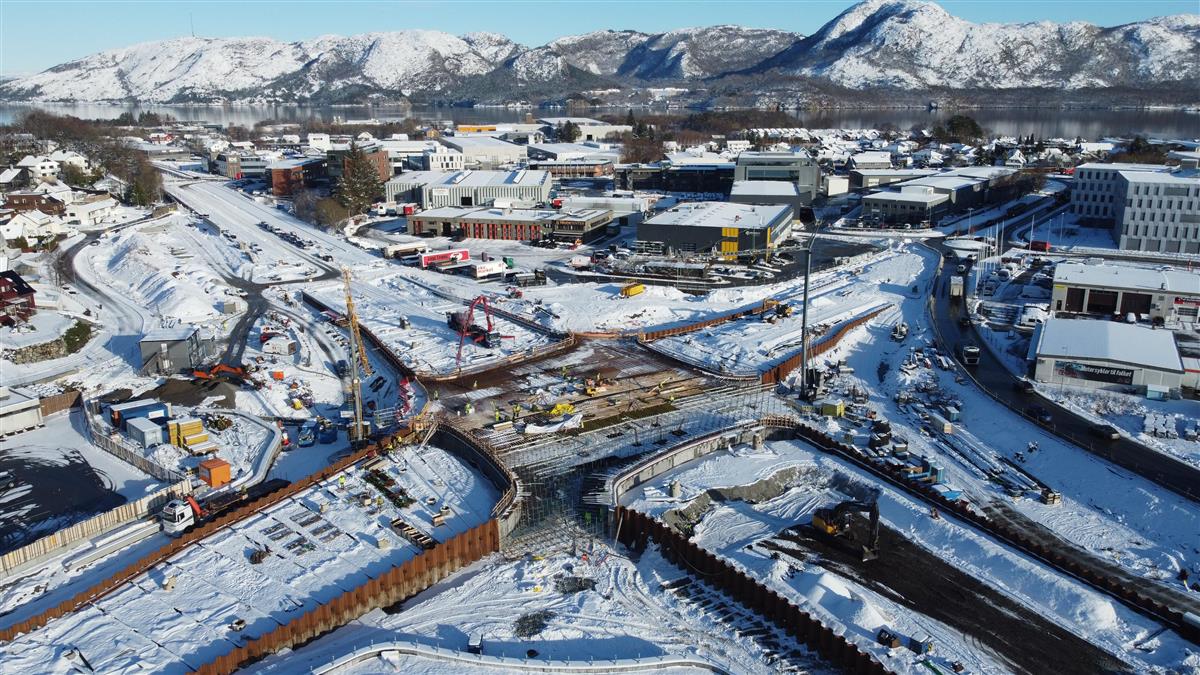

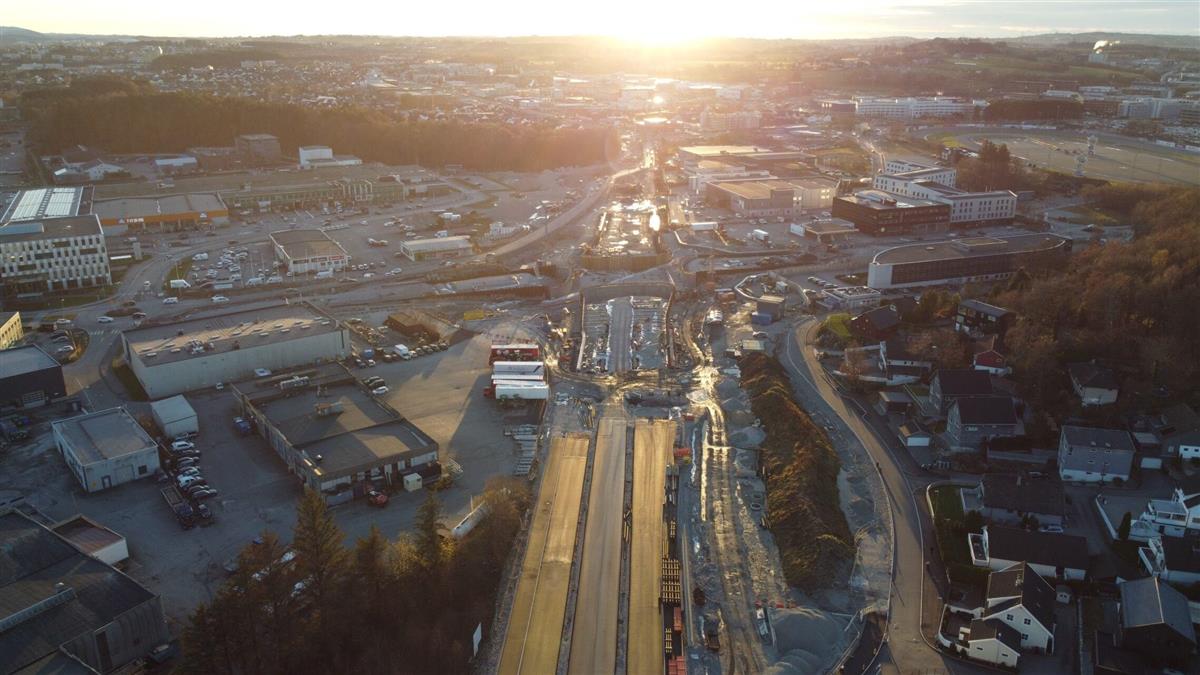

Arbeidene i det store krysset går etter planen. Bunnplata til undergangen er støpt og Foruskanalen er lagt i rør og åpnet igjen. Denne høsten har vi fått opp alle veggene til undergangen og har begynt å fylle opp med masse inntil veggene. I januar begynner betongentreprenøren med å sette opp reisverket til topplata/taket til undergangen. Selve topplata er planlagt i uke 13.
Vei-armene ut fra den store undergangen
Den nordgående armen av Bussveien er ferdig opparbeidet fra krysset mot den ferdige Bussveien på Gausel, frem til den nye store undergangen som vi holder på å bygge i krysset Forusbeen/Forusveien (del av Bussveien som går parallelt med Nådlandsbråtet). Strekningen kan ikke tas i bruk før vi er ferdige med det store krysset. Det gjenstår også litt arbeid i overgangen til det ferdige prosjektet på Gausel.
I den sørgående armen av Bussveien har vi begynt å fjerne asfalt. Etter jul skal det graves ned avløp for overvannsnettet. Deretter begynner entreprenøren med igjenfylling og veioppbygging.
I Forusbeen øst for undergangen har vi byttet vannledning for Stavanger kommune og flyttet på flere høyspentledninger. Det gjenstår noe grunnarbeid, men veioppbyggingen er godt i gang.
Nærmer seg ombygging av rundkjøring Forusbeen/Bjødnabeen

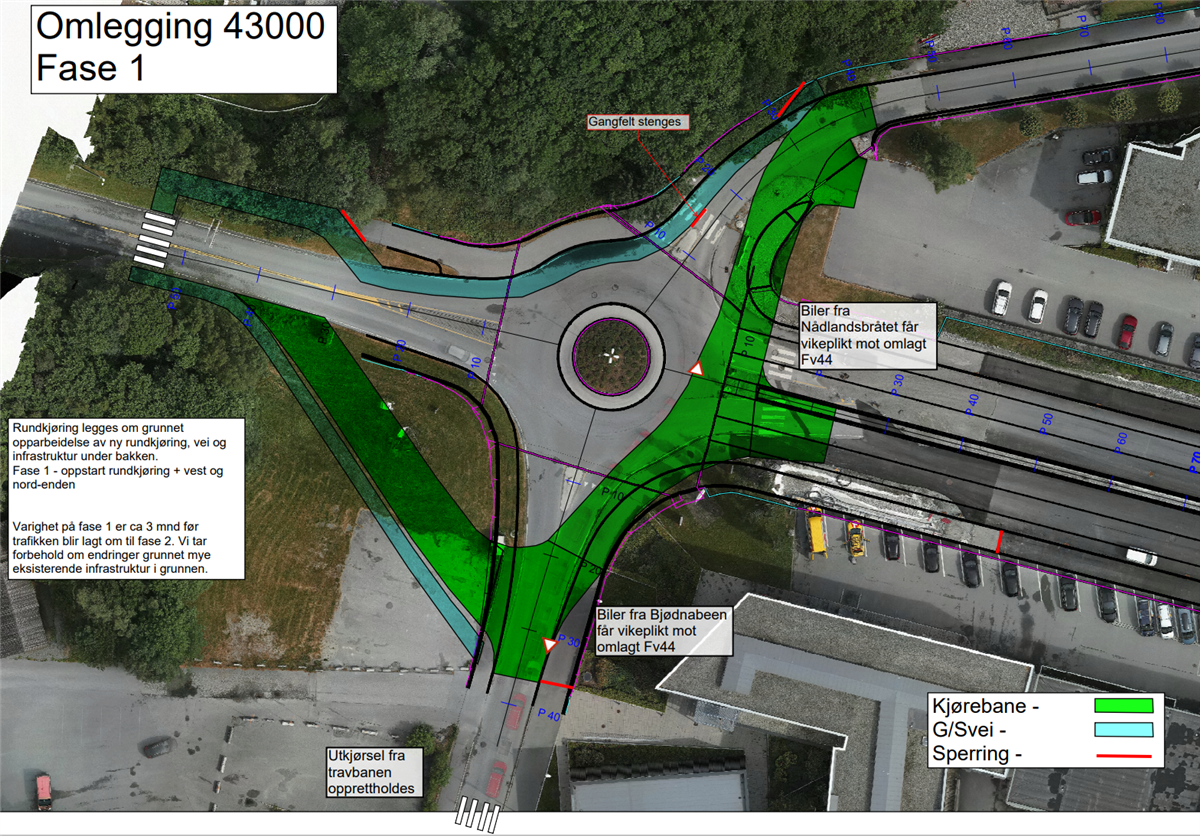

Deler av Forusbeen som går vestover mot motorveien, er ferdig bygget og asfaltert med 2 lag. Det neste som skjer på denne strekningen er at vi skal bygge om rundkjøringen i krysset Forusbeen /Bjødnabeen. Dette arbeidet skal etter planen starte opp i løpet av januar. Før arbeidet kan starte her må Lyse flytte noen høyspentkabler. Vi kommer med mer informasjon om hvordan trafikken legges om når det nærmer seg oppstart av arbeidene.

Arbeid i Hans og Grete stien

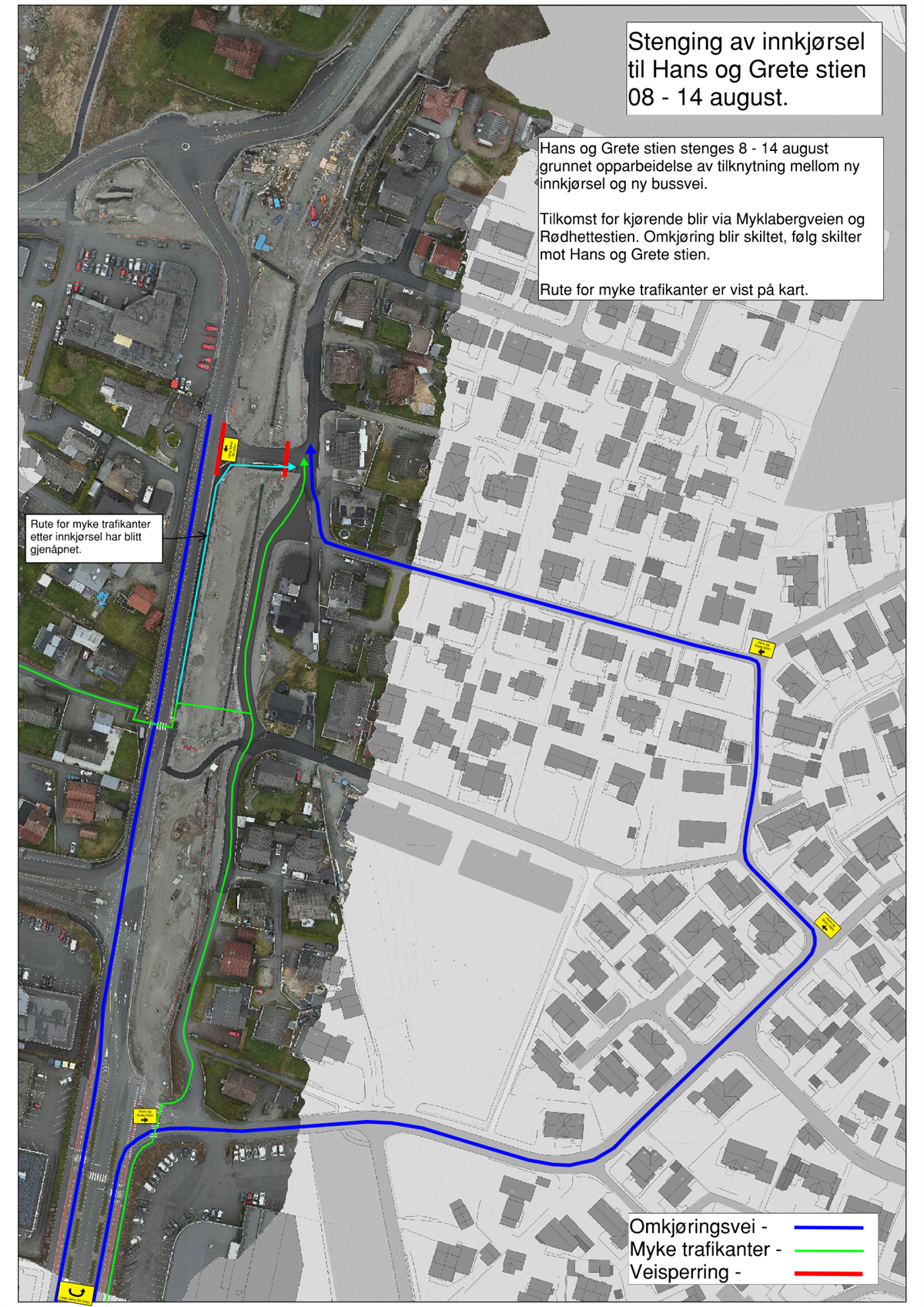

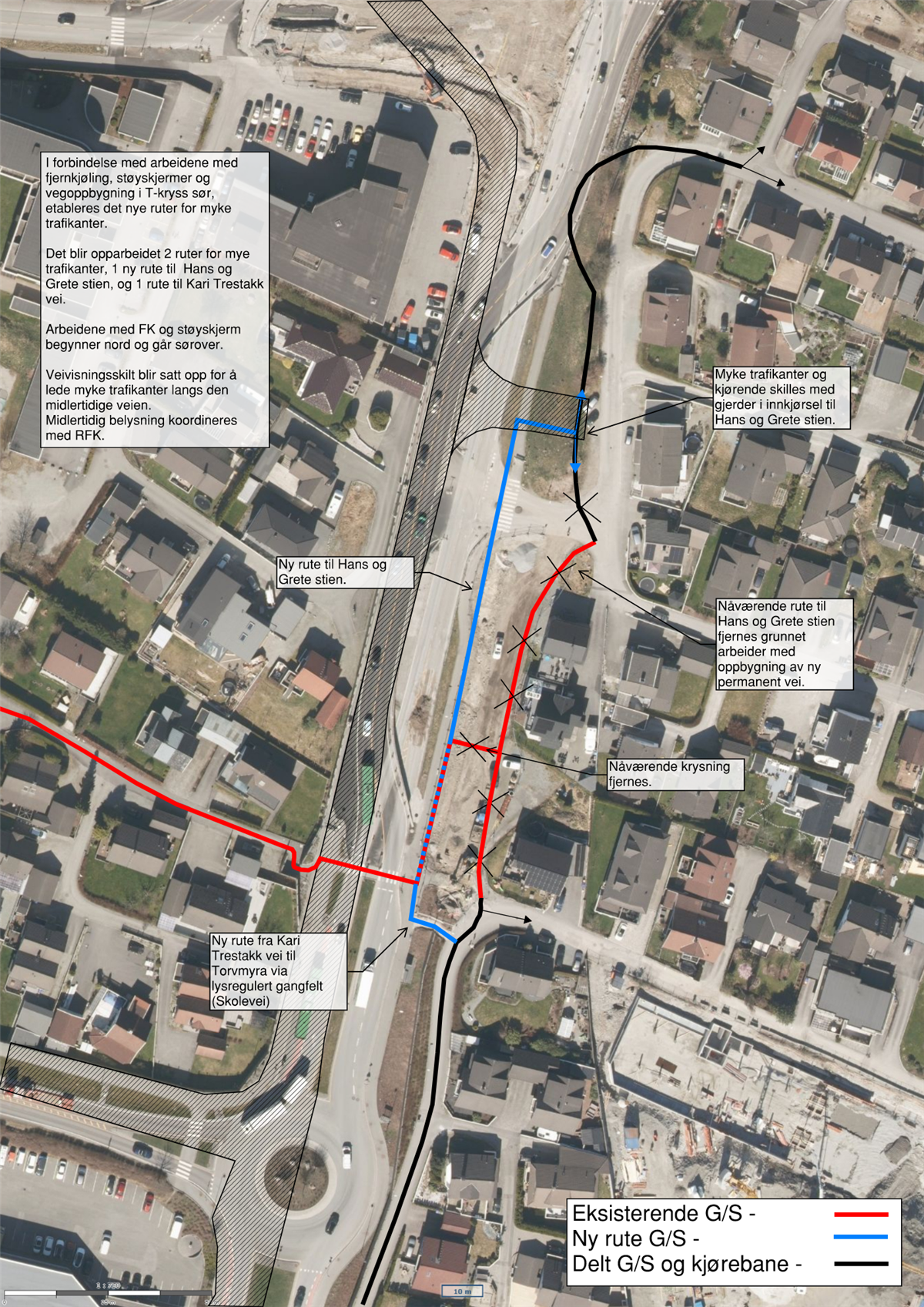

Denne uken skal vi være ferdige med arbeidet med å bytte ut kommunale vann- og avløpsrør i Hans og Grete stien. På grunn av den kalde perioden vi har hatt, er det frost cirka 50 cm nedover i bakken. Så snart frosten gir seg, starter Grunn-Service med oppbyggingen av den nye kommunale veien som skal knyttes sammen med Kari Trestakk vei i sør. De begynner lengst nord i Hans og Grete stien, i svingen mellom nr. 30 og 39 og jobber seg sørover mot Kari Trestakkvei. Arbeidet med å bygge opp ny vei i Hans og Grete stien helt bort til Kari Trestakk vei, vil pågå frem mot neste sommer. Da skal veien stå ferdig med kantstein, asfalt og støyskjerm.

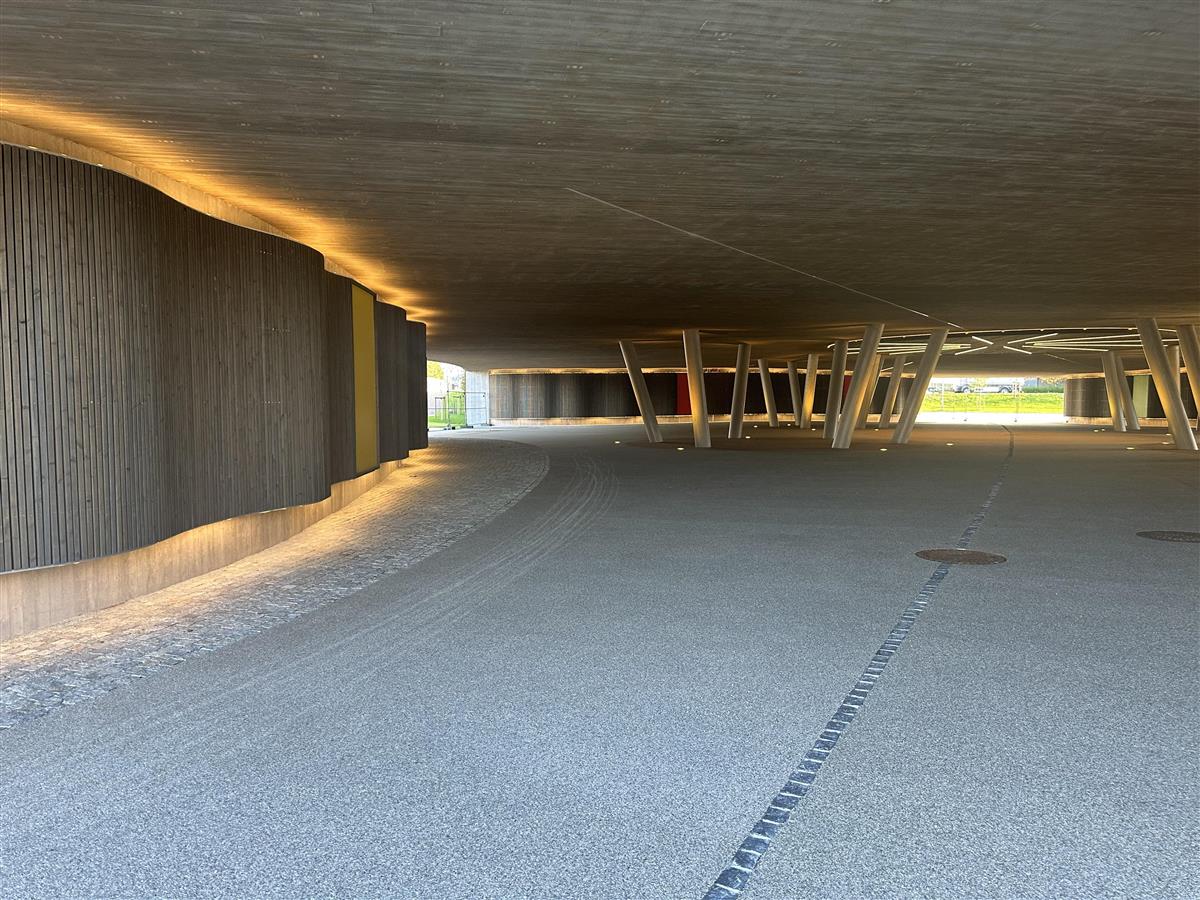

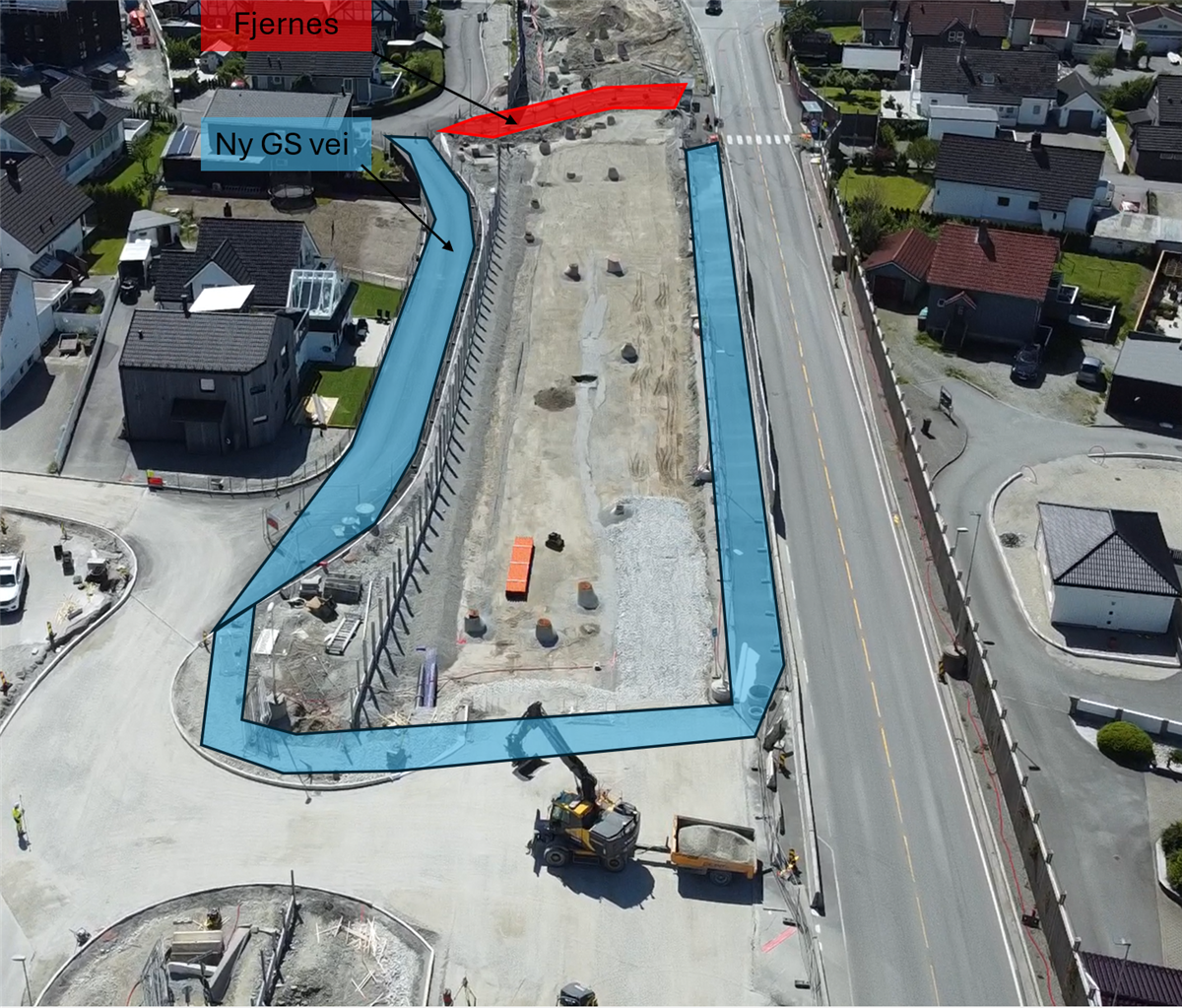

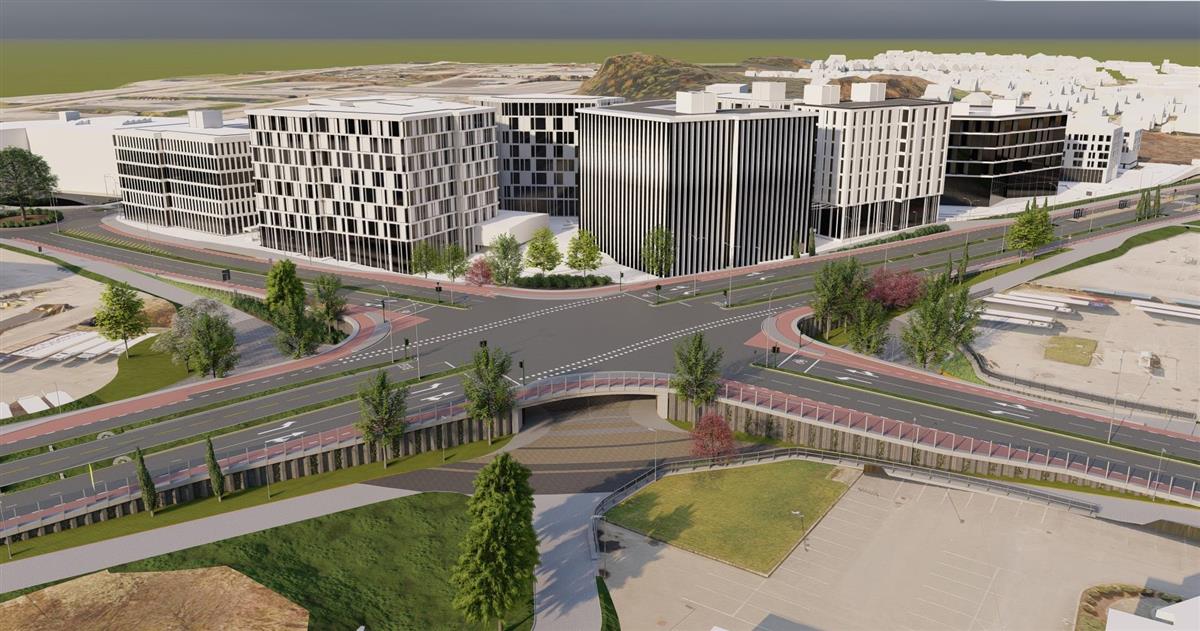

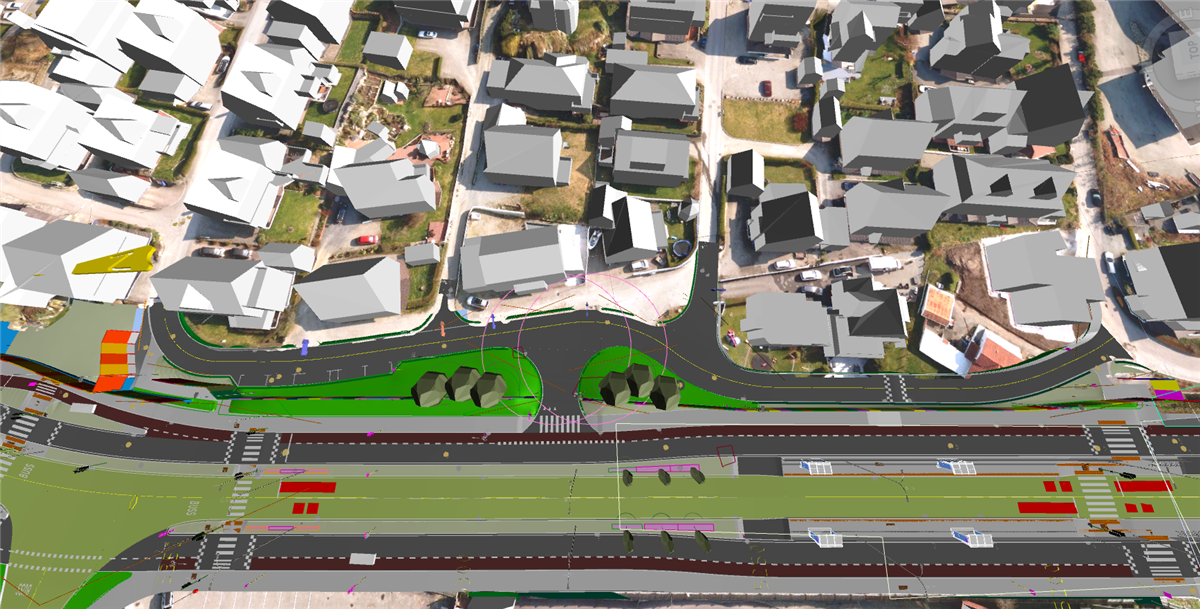

Bildet er fra modellen vi bygger etter og viser den nye sammenbindingen av Hans og Grete stien i nord med Kari Trestakk vei lengst sør i bildet.
Arbeider i Kari Trestakk vei

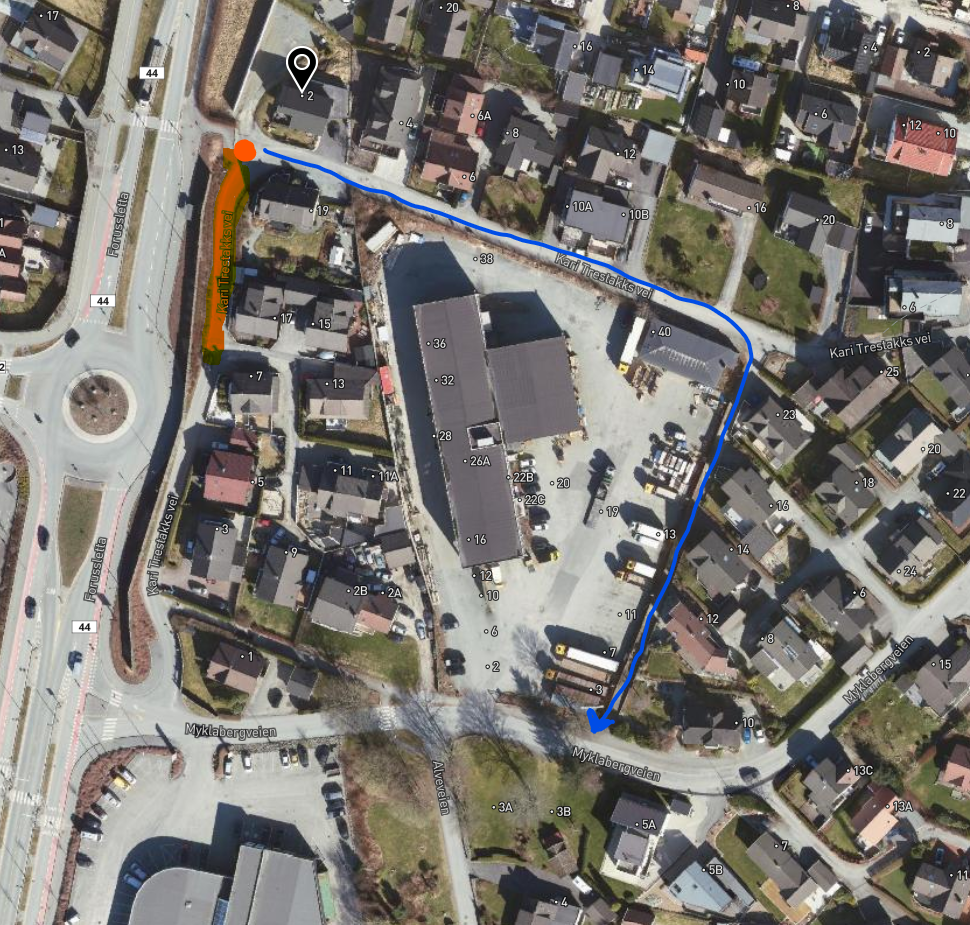

I Kari Trestakk vei er vi nå ferdig med å bytte ut de kommunale vannrørene og veien er bygget opp igjen. Her gjenstår kantstein og asfaltering som ikke har vært mulig å starte opp på grunn av frost i bakken. Entreprenøren starter opp med å sette kantstein denne uken. På grunn av frostperioden som har vært, har asfaltentreprenøren et stort etterslep og vi får ikke asfaltert før jul. Asfaltering er planlagt 03.01.24. Det blir lagt 1 lag asfalt i første omgang.
Fylkesvei sør for T-kryss

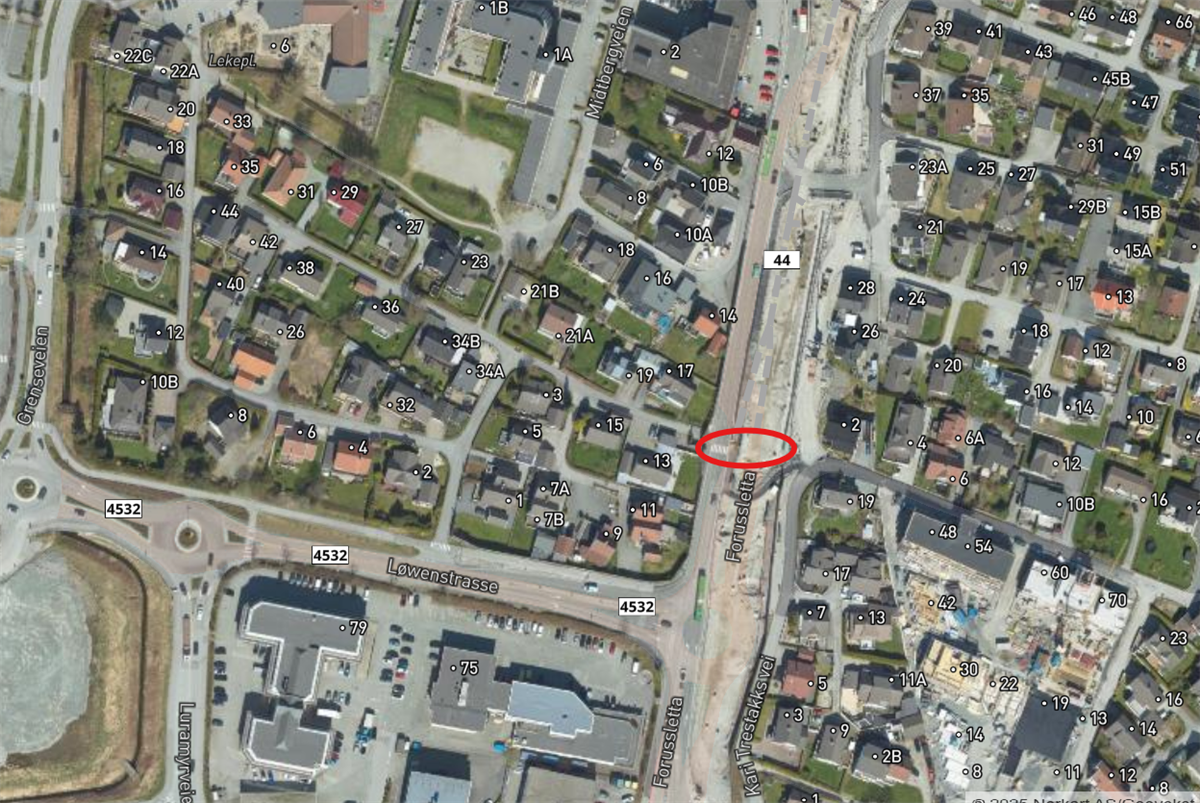

Arbeidet med ny overvannsledning i fylkesveien/Forussletta pågår for fullt. Den nye overvannsrørledningen går fra krysset Midtbergmyrå/Forussletta og frem til krysset Løwenstrasse/Forussletta. Den nye overvannsrørledningen har en diameter på 1,6 meter og vil forbedre overvannskapasiteten i området. Entreprenøren etterfyller grøften etterhvert som de legger rørene. Dette arbeidet innebærer en god del komprimering. Grøften er 5 meter dyp og for hver meter masse som fylles igjen, må det komprimeres. Arbeidet med grøften er estimert å pågå ut januar.
Etter at overvannsledningen er byttet, ut starter entreprenøren med vegoppbygging. Arbeidet på østsiden av fylkesveien/Forussletta vil fortsette frem til veien er ferdig opparbeidet med kantstein og asfalt, omtrent september 2024. Da legger vi trafikken over på den ferdige veien og starter med å bygge Bussvei på vestsiden av fylkesveien.
Det blir ingen arbeider på anlegget i romjulen. Entreprenøren tar fri fra og med 23. 12. De starter opp igjen 2. januar.
Vi takker for tålmodigheten så langt og ønsker dere en riktig god julehøytid!
Vaktelefon romjulen:
Torfinn Viste, Grunn-Service: 911 13 154
Rolf Stenset, Grunn-Service: 991 63 453
